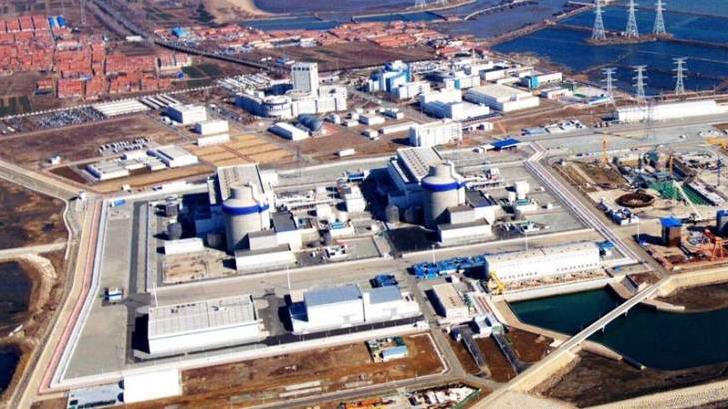

10月13日上午9时50分,海阳核电2号机组首次并网成功,各项技术指标均符合设计要求、机组状态控制良好,这标志该机组正式进入并网调试阶段,也为后续开展各功率平台的试验项目和商运奠定了重要基础。
海阳核电2号机组于2018年8月8日开始首次装料,9月29日反应堆首次达到临界,10月10日华东监督站正式释放大于5%额定热功率控制点,之后首次利用核蒸汽成功冲转汽轮机至额定转速,并顺利完成并网前汽轮发电机组各项试验。并网之后,海阳核电2号机组进入带负荷试运行状态,将继续开展C阶段的各项试验,并向商运发起最后的冲刺。
并网试验期间,我院驻海阳现场团队紧密跟踪机组状态,关注重要参数,及时收集分析数据,为机组顺利完成并网保驾护航。
