海阳1号机组四台主泵全部安装成功

时间:2016-04-27 来源:工艺系统所 作者:景旭斌
分享到:

20164251048分,海阳核电1号机组最后一台主泵顺利完成安装,经检测各项指标数据均符合设计要求,这标志着海阳现场为期两个月的主泵安装攻坚战圆满成功。

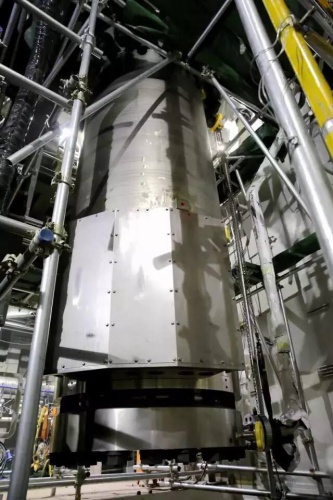

第四台主泵安装完成

海阳1号机组首批两台主泵于201632日下午236分运抵海阳现场并开始安装,至325日两台主泵均完成安装。第二批两台主泵于45720分运抵海阳现场,于425日完成安装。为确保安装工作顺利进行,在主泵到场前,现场安装团队进行了详细的主泵模拟体安装准备工作,对每道工序、每个细节都进行了反复论证和实验。同时,现场安装团队还组织学习了三门现场主泵安装的经验反馈,结合海阳现场实际对安装工艺进行了优化,助力海阳1号机组四台主泵安装工作均比原计划提前完成。

在本阶段主泵安装完成后,海阳1号机组将全面进入冷试前的预运行调试阶段,我院驻海阳现场的设计代表已投入到紧张的1号机组调试工作中,与联合调试队一起进行调试程序的审查、试验跟踪、数据收集及处理等工作,为1号机组项目建设保驾护航。
