2018年1月31日上午11点55分,随着最后一个试验项目(自动泄压系统第四级阀门ADS4支撑角度测量试验)的完成,三门2号机组热态功能试验顺利结束,正式进入装料准备阶段。
本次热试历时77天,开展了包括反应堆冷却剂系统动态和振动效应试验、主泵热态功能试验、非能动自动泄压系统排放试验、非能动堆芯冷却系统验证试验、非放射性通风系统失踪气体内漏试验、设备冷却水系统、化容系统功能试验等,全面验证了电厂的主系统、安保系统、辅助系统、仪控设备、电气机柜在热态工况下的有效性和可用性。

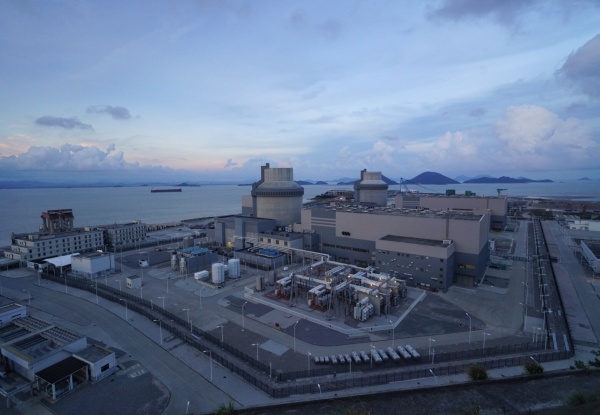

三门现场
三门2号机组热试的顺利结束是我国三代核电自主化建设取得的又一个重大进展,AP1000设计的安全性和可靠性再次一次得到了充分论证。
热试期间,我院驻三门现场团队与院内充分联动,全力以赴投身于现场的调试工作中,重点排查并解决了压力容器保温层RS7组件打开问题、设备冷却水系统CCS流量平衡、非能动余热排出系统触发条件问题、11205房间温度超标等问题,为业主排忧解难,确保了热试工作有序推进。
我院现场团队将在依托项目的后续调试、服务工作中将继续发扬728精神,克服挑战、迎难而上,力争依托项目早日并网发电。
