2016年7月2日10时10分,海阳核电1号机组一回路冷态水压试验升至最高压力平台21.6MPa并成功保压11分钟,随后分别降压至17.75MPa和4Mpa,并于13时08分降至环境压力。各压力平台保压期间,水压试验检查人员对一回路承压边界进行了检查,并在国家核安全局及华东站监督人员的见证下确认检查结果合格,至此,海阳核电1号机组一回路冷态水压试验圆满成功。

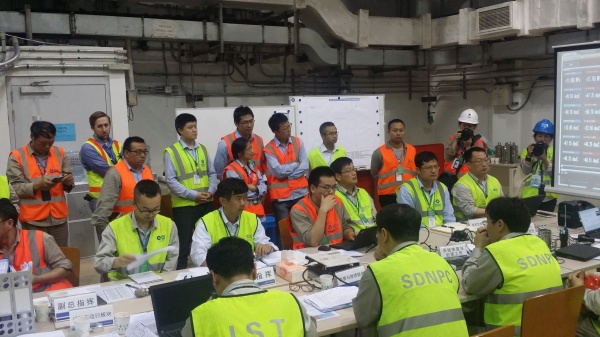

现场团队合影
我院作为调试技术支持单位,为确保此次试验的成功,由院内技术人员和现场设计代表共同组建现场调试团队,在副院长苗富足的带领下,前期对试验程序等技术文件进行了全面审查,也在试验各阶段提供了全面的技术支持。
试验过程并非一帆风顺,出现了主泵定子氮气回填阶段压力异常,系统升温过程中堆芯补水箱(CMT)及安注箱(ACC)出口管止回阀附近发生异响,升温后CMT自然循环阶段中温度平衡时间大大超出美国西屋公司(以下简称“西屋”)预测等问题。在现场处理这些问题的过程中,我院充分利用人才优势,发挥团队作用,现场与院内通力合作,迅速定位故障原因并给出解决方案。我院高效的工作效率、精准的问题定位,完整科学的解决方法,得到了国家电力投资集团董事长王炳华的高度赞扬和调试参与方的充分认可。
调试现场
在一回路升压前,我院调试人员根据现场监测数据,实时计算一回路温度变化速率以及管道内外壁的温度差,给出各测点温度变化趋势图。受试验总指挥委托,与国家核安全局监督员进行对话,对一回路达到温度稳定状态进行确认,以便开始系统升压工作。试验表明,我院计算的试验工况下CMT注射流量和一回路达到稳态所需时间与实际试验数据高度吻合,远优于西屋的定性评估结果。
在整个试验过程中,我院全体调试人员连续28小时昼夜奋战,秉承快速、准确、高效的工作作风,确保了海阳核电1号机组一回路冷态水压试验圆满成功。作为技术支持方,我院为业主提供了全面的技术支持,向试验各方展现了院的技术水平,保证了依托项目的工程进度,同时,收集的冷态水压试验全过程的试验数据,也为优化后续项目及示范工程提供了数据保障。
