2017年6月30日,AP1000依托项目三门1号机组热试工作全部结束,正式进入装料准备阶段,为后续并网发电奠定了坚实的基础。
上海核工院驻三门现场团队
本次补充热试自6月3日正式启动,历时28天,包括第4级自动泄压系统(ADS4)管道振动、第1、2、3级自动泄压系统(ADS1,2,3)排放、主控室噪音、主控室内漏、设备冷却水系统(CCS)热交换器性能验证等多个问题得到了解决,是我国三代核电自主化取得的重大突破。这个里程碑节点的实现意味着AP1000全球首堆向装料节点又坚实的迈出了关键一步。

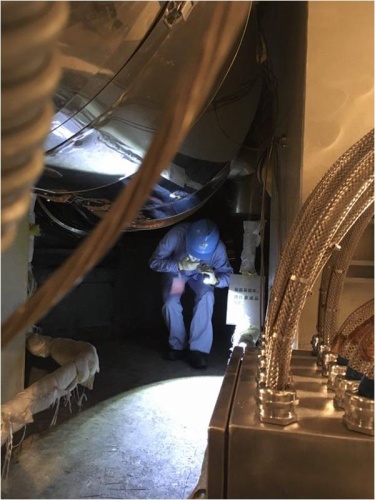

热试现场
在整个热试期间,上海核工程研究设计院(以下简称“上海核工院”)驻三门现场团队与院内充分联动,全力以赴投身现场调试问题的解决中。在热试期间出现的如压力容器保温层(MN20)沉降、设备冷却水系统(CCS)换热器热量平衡、管嘴环廊高温、堆芯补水箱(CMT)出口高温等问题,上海核工院团队都及时提出了有效的解决方案,为业主排忧解难,确保热试的顺利进行。
上海核工院将在依托项目后续以中方为主的工作中,继续发扬728精神,克服挑战,力争依托项目早日并网发电。
