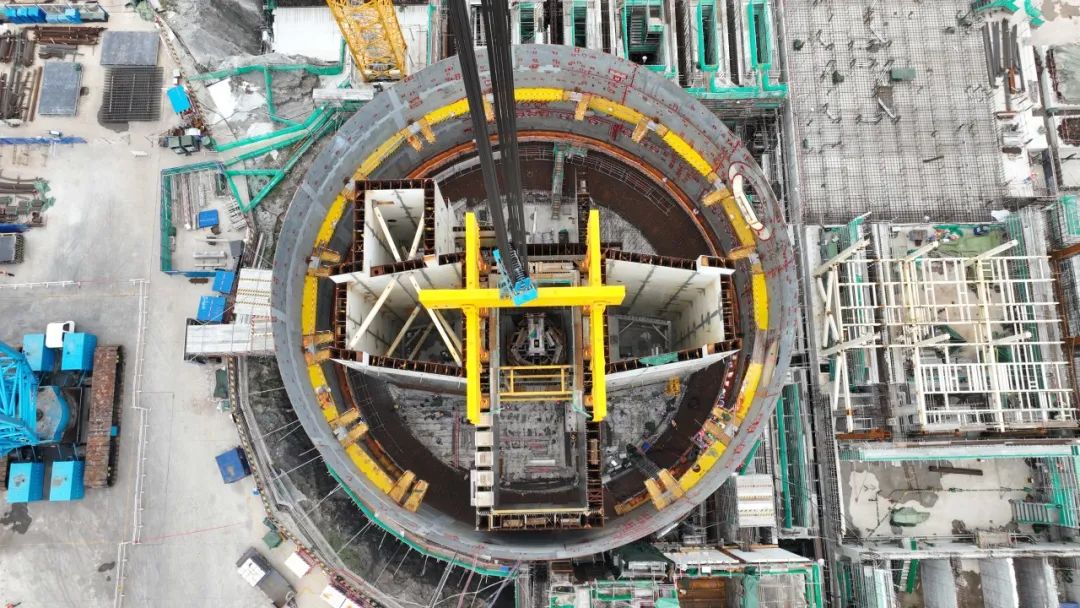

2023年9月6日16时08分,三门核电4号机组CA01模块吊装就位,标志着本年度4号机组最后一个里程碑节点顺利完成!
CA01模块安装于反应堆厂房中心部位,是核电站最核心的模块之一,也是模块化施工中结构尺寸最大的模块,由47个子模块组成,整体呈“T”字形,吊装总重量为1046.2吨。因其结构尺寸大且形状不规则,模块结构受力复杂,吊装时易产生变形,且就位处容易发生干涉问题。
为此,上海核工院坚持以“穿石行动”为抓手,秉承“早识别、早预警、早应对、早处置”的工作思维和“六个一”一体化管理模式,联合相关协作单位超前谋划、充分准备,采用三维激光扫描测量技术,对模块及安装区域进行三维扫描,生成可视化空间点云模型,组织各单位开展吊装变形分析及安装碰撞检测,提前发现影响因素并调整处理、制定相应措施,确保CA01模块“稳稳入座”。
CA01模块的成功就位,为2023年4号机组大件吊装工作画上圆满句号,也为岛内施工开启全新阶段。
